La construcción de puentes no empieza con la grúa ni con el hormigón: empieza con el terreno, el cauce, el tráfico que debe pasar y la vida útil que se espera de la obra. En este artículo repaso cómo se organiza un puente desde la cimentación hasta el tablero, qué técnicas de ejecución se usan con más frecuencia y qué detalles marcan la diferencia entre una solución robusta y otra problemática. También explico por qué, en este tipo de proyectos, el suelo y el agua pesan tanto como la estructura.
Lo esencial en pocos minutos
- El terreno manda: sobre roca o suelos competentes pueden bastar zapatas, pero en terrenos blandos o con agua suelen entrar pilotes y encepados.
- Antes de diseñar la estructura hay que entender el obstáculo, la luz a salvar, el tráfico, el viento, el sismo y las restricciones de obra.
- El estudio geotécnico serio no es un trámite: incluye reconocimiento, sondeos, ensayos in situ, laboratorio y modelado del terreno.
- La durabilidad depende tanto del cálculo como de la impermeabilización, el drenaje, las juntas y los apoyos.
- Los métodos constructivos más usados son la ejecución sobre cimbra, los voladizos sucesivos, la prefabricación y la traslación horizontal.
- En muchas obras, la cimentación y la subestructura se llevan una parte muy relevante del presupuesto, a menudo entre el 30% y el 50%.
Lo que condiciona el diseño desde el primer día
Yo suelo empezar por una idea sencilla: un puente no se elige por estética, se decide por condicionantes. La luz a salvar, el uso previsto, el terreno disponible, la presencia de agua, la altura de las pilas y el espacio para ejecutar la obra suelen mandar más que cualquier preferencia de catálogo.
En España esto se nota mucho en pasos sobre ríos, autovías y líneas ferroviarias, donde el margen para improvisar es mínimo. Si hay que mantener el tráfico, proteger un cauce o respetar un talud inestable, la solución estructural deja de ser una cuestión abstracta y pasa a depender de la logística real de la obra.
- La geometría del cruce, porque no es lo mismo salvar un valle ancho que un cauce estrecho con esviaje.
- La interacción con el terreno, ya que una cimentación mal resuelta contamina todo el proyecto.
- Las restricciones de obra, desde accesos limitados hasta prohibiciones de apoyo temporal en el cauce.
- La durabilidad esperada, que exige pensar en inspección, drenaje y mantenimiento desde el principio.
Cuando estas variables están claras, el proyecto deja de ser una suma de piezas y empieza a tener lógica constructiva. Con esa base, el siguiente paso es mirar el estudio del terreno con lupa.
El estudio geotécnico que evita corregir sobre la marcha
En este punto la geotecnia no es un complemento: es el cimiento intelectual del proyecto. El CEDEX trabaja el asesoramiento geotécnico tanto en fase de proyecto como de construcción, y esa secuencia tiene sentido porque el comportamiento del terreno no se entiende bien desde el despacho si no se contrasta con datos reales de campo.
Un estudio bien planteado para un puente suele seguir esta cadena: reconocimiento preliminar, campaña de sondeos, ensayos in situ, ensayos de laboratorio, modelado geotécnico y recomendaciones de diseño. A mí me parece una ruta muy sana porque reduce sorpresas y, sobre todo, evita sobredimensionar por miedo o infradimensionar por exceso de optimismo.
- Reconocimiento preliminar: lectura del emplazamiento, del cauce, de los taludes y de los rellenos existentes.
- Sondeos y calicatas: para conocer estratos, niveles de agua y variabilidad lateral.
- Ensayos in situ: útiles para estimar resistencia, deformabilidad y respuesta real del terreno.
- Ensayos de laboratorio: necesarios para caracterizar suelos, rocas y materiales de relleno.
- Modelado geotécnico: donde se traduce todo eso en capacidad portante, asientos y estabilidad.
Hay tres problemas que yo vigilo siempre porque suelen aparecer tarde y cuestan caro: los asientos diferenciales, la socavación en pilas y estribos, y la influencia del nivel freático en excavaciones y taludes de acceso. La capacidad portante, es decir, la carga que el terreno puede asumir sin deformarse de forma inaceptable, no se interpreta igual en una ladera rocosa que en un aluvial saturado.
Con ese mapa ya se entiende por qué la cimentación no se puede tratar como un trámite. Y ahí es donde conviene separar con claridad qué hace cada parte del puente.
Cimentación, pilas y estribos no trabajan igual
Una de las confusiones más comunes es pensar que el puente “descansa” sin más sobre dos extremos. En realidad hay una cadena estructural muy precisa: la cimentación transmite al terreno, la subestructura recoge y conduce las cargas, y la superestructura o tablero soporta el tráfico y distribuye esfuerzos. Si una de esas capas falla, la obra pierde comportamiento global.
| Elemento | Función principal | Qué conviene vigilar |
|---|---|---|
| Cimentación | Transmitir las cargas al terreno | Capacidad portante, asientos, nivel freático y socavación |
| Estribos | Retener el terreno y cerrar los extremos del puente | Empujes de tierras, encuentro con el terraplén y drenaje trasero |
| Pilas | Soportar el tablero en los vanos intermedios | Esfuerzos verticales, horizontales y transversales |

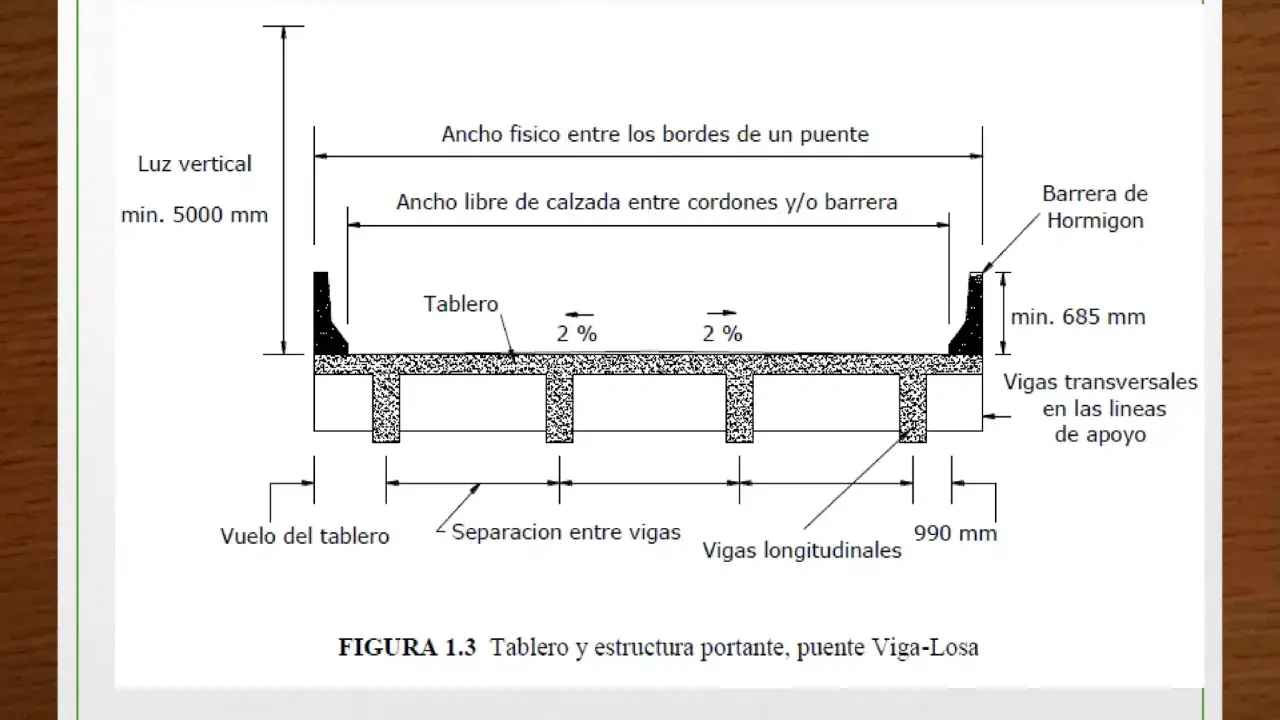

| Tablero | Recibir el tráfico y repartir cargas | Flechas, fisuración, juntas, impermeabilización y apoyos |
En terreno competente y con cargas moderadas, una zapata puede ser suficiente. Si el suelo es blando, la capa resistente está profunda o el agua complica la excavación, los pilotes y el encepado suelen ser la solución lógica. Los pilotes, que son cimentaciones profundas, llevan la carga hasta estratos más firmes; el encepado, por su parte, los une y reparte los esfuerzos hacia la pila o el estribo.
En muchas obras, la parte que no se ve pesa muchísimo en el presupuesto: pilas, estribos y cimentaciones pueden representar, según la tipología, entre el 30% y el 50% del coste estructural. No es un detalle menor. Cuando esa base se resuelve mal, el problema no queda debajo de tierra; acaba apareciendo en fisuras, reparaciones y restricciones de servicio. Y por eso importa tanto decidir bien cómo se construirá el tablero.
Los métodos constructivos que más se usan y cuándo convienen
La elección del método constructivo no es un capricho de obra, sino una respuesta a la geometría, al plazo, a la accesibilidad y al riesgo que acepta el emplazamiento. Hay sistemas muy eficientes para luces cortas y medias, y otros que solo tienen sentido cuando no se puede apoyar nada provisionalmente sobre el terreno o el cauce.
| Método | Cuándo encaja mejor | Ventajas | Límites |
|---|---|---|---|
| Construcción sobre cimbra | Luces habituales de 20 a 50 m | Sistema directo, buen control geométrico y ejecución relativamente simple | Necesita espacio, apoyos temporales y un emplazamiento que permita montar la cimbra |
| Voladizos sucesivos | Luces medias y grandes, especialmente entre 50 y 150 m | No exige apoyos desde abajo, muy útil sobre ríos, valles o zonas sensibles | Más exigente en control, pretensado y secuencia; cada ciclo avanza normalmente entre 3,5 y 5 m |
| Prefabricación y montaje | Obras con ritmo alto y repetición de vanos | Industrialización, menos tiempo de obra y mejor control en fábrica | Logística pesada, juntas bien resueltas y necesidad de medios de izado o transporte adecuados |
| Traslación horizontal | Viaductos largos y bastante repetitivos | Reduce la ocupación sobre el terreno o el tráfico inferior | Exige equipos específicos y un trazado compatible con el empuje o el lanzamiento |
Cuando el entorno es delicado, yo suelo mirar antes la obra que el cálculo. Si no puedes invadir el cauce, si la altura de pilas es grande o si el terreno inferior es muy malo, los voladizos sucesivos suelen ganar enteros. Es un sistema especialmente limpio porque el tablero crece desde las pilas y no necesita llenar todo de apoyos provisionales.
En cambio, cuando las luces son más contenidas y el acceso es bueno, la cimbra sigue siendo una solución muy razonable. No siempre hace falta complicarlo todo. La clave es elegir el método que reduzca riesgos reales, no el que suene más moderno. Pero la técnica elegida solo funciona si los materiales y los detalles de durabilidad acompañan.
Los materiales y detalles que de verdad alargan la vida útil
Un puente puede estar bien calculado y, aun así, envejecer mal. El agua es el enemigo más constante, sobre todo cuando entra por juntas mal resueltas, drena mal en el tablero o se acumula en zonas donde luego aparecen cloruros, corrosión y fisuras. En la práctica, la durabilidad se decide en detalles que a veces parecen secundarios.
- Hormigón armado y pretensado: el pretensado comprime la sección y ayuda a controlar la fisuración; eso es importante en tableros esbeltos y luces exigentes.
- Acero y soluciones mixtas: permiten reducir peso propio y acelerar el montaje, aunque obligan a cuidar mucho la protección frente a corrosión.
- Impermeabilización y drenaje: si el agua no se evacúa bien, la vida útil cae antes de tiempo.
- Juntas de dilatación: absorben movimientos por temperatura, retracción, asentamientos y flexión; si fallan, aparecen filtraciones y golpes de rodadura.
- Apoyos: transmiten cargas y permiten movimientos; cuando se degradan, el tablero empieza a trabajar mal.
En España, la práctica técnica de puentes de carretera insiste mucho en esa capa de detalles porque ahí se concentra una parte enorme de los problemas de explotación. La experiencia demuestra que una buena solución estructural sin buen drenaje es una victoria incompleta.
También conviene pensar en los encuentros con el terraplén. La losa de aproximación, por ejemplo, ayuda a suavizar la transición entre la carretera y el puente, algo básico para evitar escalones, impactos y deterioros prematuros en la zona del estribo. Y en ese punto los taludes de acceso dejan de ser un asunto lateral para convertirse en parte del propio comportamiento de la obra.
Lo que revisaría antes de dar el proyecto por cerrado
Si tuviera que condensarlo en una revisión corta, me quedaría con cinco preguntas. ¿La cimentación responde al peor escenario razonable de agua y asentamiento? ¿El método constructivo se adapta al emplazamiento o lo fuerza? ¿El drenaje del tablero y de los encuentros está realmente resuelto? ¿Hay acceso claro para inspeccionar apoyos, juntas y zonas ocultas? ¿La transición con el terreno de acceso evita problemas de servicio a medio plazo?
También revisaría si la estructura se puede mantener sin desmontajes innecesarios. Un puente bien pensado no es solo el que se construye sin incidentes; es el que luego se puede inspeccionar, limpiar, reparar y seguir usando con normalidad. Esa es la diferencia entre una obra correcta y una obra que envejece con dignidad.
Si algo resume este tipo de proyecto es esto: el éxito no está en una única decisión brillante, sino en una cadena coherente de decisiones pequeñas. Cuando el suelo se entiende bien, la cimentación se ajusta al terreno, la secuencia constructiva respeta el entorno y los detalles de durabilidad se resuelven desde el inicio, el resultado deja de depender de la suerte.
