Qué debe incluir la documentación as built en obra

Planos arquitectónicos enrollados y apilados, listos para la construcción.

Escrito por

Álvaro Rentería

Publicado el

2 jul 2026

Índice

La documentación final no es un trámite para archivar cuando la obra termina: es el registro que permite saber qué se construyó de verdad, con qué cambios y bajo qué condiciones debe mantenerse. En una obra de edificación o de geotecnia, esa diferencia importa mucho porque el terreno, los taludes, las cimentaciones y las soluciones de drenaje rara vez quedan exactamente como se dibujaron. Cuando la documentación as built está bien hecha, el proyecto no se cierra en falso: queda listo para operar, inspeccionar y defender técnicamente cada decisión.

Lo esencial para cerrar una obra sin perder trazabilidad

  • La documentación conforme a obra no repite el proyecto: recoge lo realmente ejecutado, con cambios, ajustes y tolerancias.
  • En España, la LOE y el CTE dan peso formal a esa documentación y a su entrega al promotor.
  • Debe incluir planos revisados, justificación de cambios, controles de calidad, pruebas, fotografías y manuales de uso o mantenimiento.
  • Si se prepara desde el inicio de la obra, evita pérdidas de información, discusiones contractuales y errores de mantenimiento.
  • En geotecnia es especialmente valiosa porque el terreno real casi nunca coincide al 100% con el modelo de proyecto.

Qué es realmente la documentación conforme a obra

Yo suelo explicar este documento de una forma muy simple: es la memoria verificable de lo que se ha ejecutado. No es una versión “bonita” del proyecto, ni un PDF con cambios menores; es el conjunto de planos, notas, mediciones, ensayos y anexos que deja constancia del estado final de la obra, incluyendo aquello que se modificó durante la ejecución.

En la práctica, eso significa registrar cotas finales, geometrías reales, materiales instalados, incidencias, variaciones aprobadas y cualquier decisión que afecte al comportamiento futuro de la obra. En una estructura o en una urbanización puede parecer una tarea administrativa; en una cimentación, un talud o una pantalla de contención, es información técnica de primera línea. Si mañana aparece una fisura, un asiento o una filtración, lo primero que se necesita no es una opinión, sino saber exactamente qué quedó construido.

La clave está en no confundir esta documentación con el proyecto original. El proyecto dice lo que se pretendía ejecutar; la documentación final dice lo que finalmente quedó en obra. Esa distinción parece obvia, pero es precisamente la que se pierde cuando se improvisa al cierre. Y a partir de ahí ya tiene sentido mirar qué exige el marco español y quién responde por cada parte.

Qué exige en España y quién la firma

En España, la LOE obliga al director de obra a elaborar y suscribir la documentación de la obra ejecutada para entregarla al promotor, y también a firmar el certificado final de obra. El CTE, por su parte, insiste en que la documentación final debe dejar constancia del nivel de prestación alcanzado y de los condicionantes de uso y mantenimiento cuando existan. No es solo una cuestión formal: esa información ayuda a explotar el edificio con criterio y a evitar usos que comprometan su comportamiento.

Además, la documentación del control de obra no vive aislada. El CTE prevé que el seguimiento del control se recopile y se deposite en el colegio profesional correspondiente o, en su caso, en la administración competente. Eso significa que los controles de recepción, de ejecución y de obra terminada no deberían quedar dispersos en correos, carpetas sueltas o fotografías sin contexto.

Documento Qué aporta Uso práctico
Proyecto Define la solución prevista antes de construir Sirve de base técnica y contractual
Documentación de obra ejecutada Refleja los cambios reales y el estado final Permite entender qué se construyó de verdad
Certificado final de obra Acredita la dirección y la conformidad general de la obra Facilita la recepción y los trámites posteriores
Libro del edificio Recoge instrucciones de uso, mantenimiento y documentación de productos y sistemas Ayuda a explotar y conservar la obra correctamente

La diferencia entre estos documentos no es académica; tiene consecuencias muy reales cuando hay reclamaciones, inspecciones o dudas de mantenimiento. Con ese marco claro, la pregunta útil pasa a ser qué piezas no deberían faltar en una entrega seria.

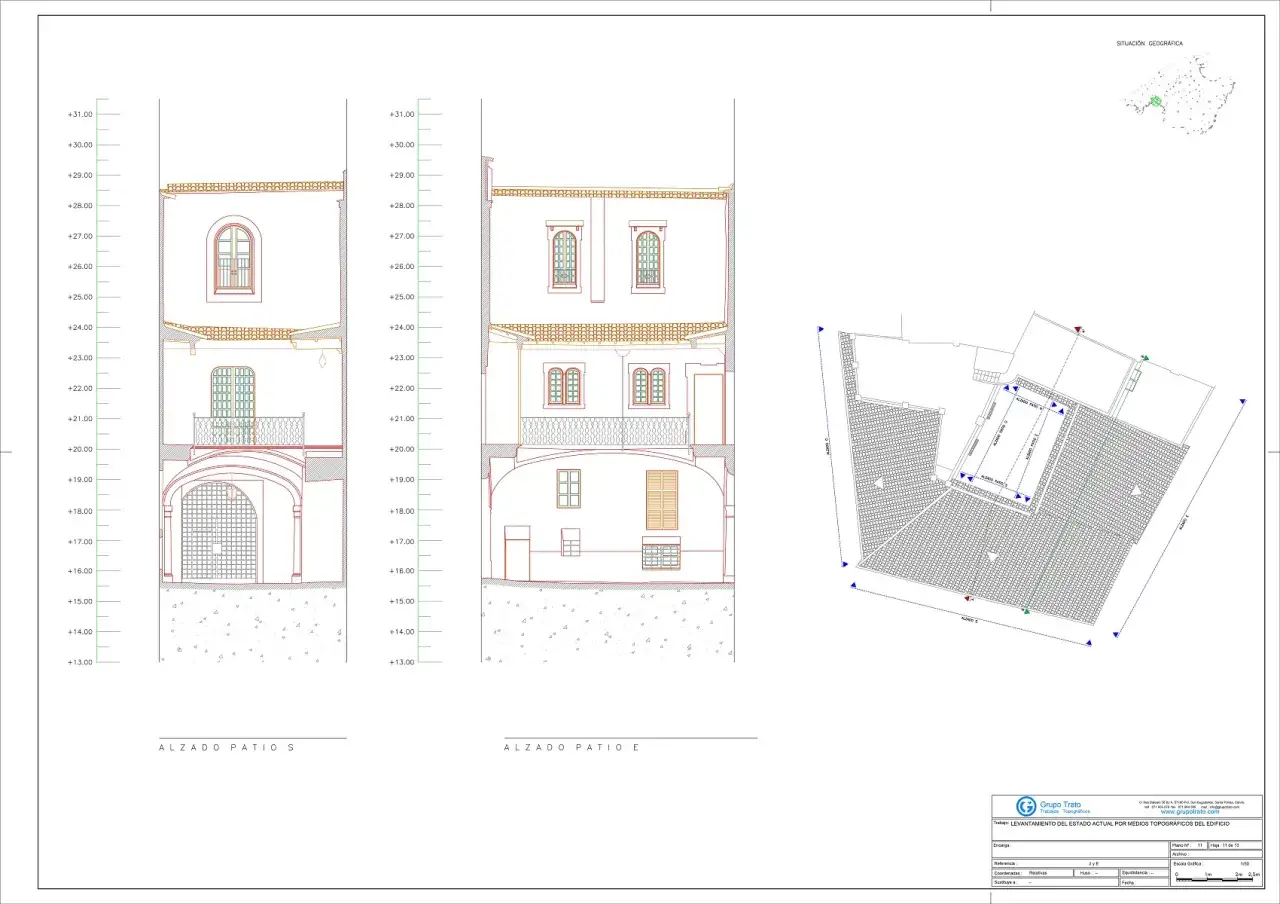

Planos de alzados y planta de un edificio, mostrando su estado actual as built. Incluye detalles arquitectónicos y medidas.

Qué debe incluir una entrega bien hecha

Si quiero que una documentación final sea útil dentro de cinco años, no me basta con que esté ordenada. Necesito que permita reconstruir la historia técnica de la obra. Por eso, una entrega completa suele combinar planos revisados, anexos de control, fotografías, informes de ensayo y una memoria breve de los cambios relevantes.

  • Planos finales revisados, con las variaciones realmente ejecutadas respecto al proyecto.
  • Relación de cambios, indicando qué se modificó, por qué y quién lo aprobó.
  • Resultados de control de calidad, como ensayos de materiales, compactación, hormigones o soldaduras.
  • Actas e incidencias, especialmente si hubo condicionantes de terreno, clima o logística.
  • Fotografías de obra, útiles cuando un detalle no se entiende solo con el plano.
  • Instrucciones de uso y mantenimiento, cuando el sistema lo requiere.

En geotecnia, yo añadiría siempre el lenguaje del terreno: topografía final, perfiles reales, cotas de excavación, niveles de apoyo, datos de auscultación y cualquier ajuste en drenajes, anclajes o sostenimientos. En un talud, por ejemplo, no basta con dibujar la geometría terminada; hace falta saber si se ejecutaron bermas, mallas, bulones, cunetas de coronación o drenajes subhorizontales, y con qué longitud o disposición quedaron finalmente. Esa diferencia es la que luego explica si una solución funciona o no.

Lo importante no es acumular archivos, sino convertirlos en una historia técnica coherente. Y para conseguirlo, el proceso de preparación debe empezar mucho antes del cierre de obra.

Cómo se prepara sin perder trazabilidad

Captura los cambios mientras todavía son visibles

La peor costumbre es dejar la documentación final para los últimos días. Cuando eso pasa, parte de la información ya se ha perdido: personal que terminó su contrato, marcas borradas, correcciones que nadie recuerda o decisiones verbales sin soporte. Yo prefiero que los cambios se registren en obra en cuanto se producen, con redlines, fotografías y una nota breve de la causa.

Contrasta siempre el plano con la realidad medida

En una obra bien controlada, el plano no manda solo: lo acompañan la topografía, los ensayos, las mediciones y las comprobaciones de campo. Si una cota, una alineación o una profundidad no encajan entre sí, conviene resolver la discrepancia antes de cerrar el documento. En obras de cimentación y contención esto es especialmente sensible, porque unos centímetros mal documentados pueden alterar el modo en que se interpreta el comportamiento posterior.

Controla versiones y aprobaciones

Una documentación final útil necesita trazabilidad documental. Eso implica identificar revisiones, fechas, responsables y aprobaciones. En algunos contratos públicos se pide incluso una actualización periódica de la documentación de obra, y tiene sentido: cuanto más larga y compleja es la obra, más fácil es que se mezclen versiones si no hay un control estricto.

Lee también: Qué es una cimbra y por qué importa más de lo que parece

Entrega algo que sirva para explotar la obra

El cierre no debería consistir solo en archivar. El receptor necesita saber qué quedó instalado, qué elementos requieren inspección, qué mantenimiento periódico debe hacerse y qué límites de uso conviene respetar. Si esa parte no existe, la documentación puede estar técnicamente correcta y, aun así, ser poco útil en la práctica.

Cuando este flujo falla, aparecen errores muy concretos, y casi siempre son los mismos. Identificarlos a tiempo ahorra discusiones, retrabajos y, sobre todo, pérdida de fiabilidad documental.

Los errores que más degradan su utilidad

  • Tratarla como un archivo muerto: guardar PDFs sin criterio no equivale a documentar una obra.
  • Dejarla para el final: reconstruir meses de cambios de memoria suele producir lagunas y contradicciones.
  • Omitir desviaciones pequeñas: muchas incidencias relevantes empiezan como variaciones aparentemente menores.
  • No vincularla con ensayos y controles: si el documento no se apoya en datos, pierde fuerza técnica.
  • Olvidar el mantenimiento: una buena entrega no solo describe lo construido, también orienta su conservación.

Yo añadiría un sexto error, muy frecuente en obra civil y geotecnia: no conectar la documentación con el comportamiento del terreno. Cuando el terreno ha obligado a cambiar una solución, ese cambio debe quedar explicado con claridad, porque ahí suele estar la verdadera lección técnica de la obra. Y eso nos lleva directamente al caso donde más valor tiene esta documentación: el ámbito geotécnico.

Por qué en geotecnia el valor es todavía mayor

En geotecnia, la obra ejecutada casi nunca coincide de forma exacta con la hipótesis inicial. El terreno cambia, aparecen niveles freáticos imprevistos, los estratos reales no son idénticos a los previstos o la respuesta de una excavación obliga a reforzar una solución. Por eso la documentación final no es un lujo: es la única manera seria de dejar constancia de cómo se resolvió de verdad la interacción entre diseño y terreno.

Elemento geotécnico Qué conviene registrar Por qué importa
Taludes y desmontes Geometría final, bermas, drenaje, protección superficial y estabilidad observada Permite evaluar el riesgo de erosión, desprendimientos o inestabilidad
Cimentaciones Cota de apoyo real, estrato encontrado, incidencias de excavación y cambios de profundidad Ayuda a interpretar asientos, punzonamiento o comportamiento diferencial
Mejora del terreno Profundidad, separación, resultados de control y zonas tratadas Sin esos datos, no se puede valorar la eficacia real del tratamiento
Contenciones y pantallas Longitud efectiva, anclajes, drenaje, secuencia de ejecución y auscultación Es la base para entender deformaciones y verificar el margen de seguridad
Auscultación Lecturas de inclinómetros, piezómetros, niveles y desplazamientos Convierte la obra en una estructura monitorizada, no en una suposición

Cuando la obra termina, esa información no solo sirve para el archivo. Sirve para diagnosticar patologías, defender una solución frente a terceros y decidir si hace falta mantenimiento preventivo, vigilancia o una intervención posterior. En una ladera estabilizada, por ejemplo, el dato que de verdad importa no es si el plano quedó limpio, sino si la solución final permite entender el comportamiento del agua, del terreno y de los elementos de contención. Ahí es donde la documentación final demuestra su valor real.

Lo que conviene dejar cerrado antes de archivar la obra

Si yo tuviera que priorizar solo cuatro cosas antes de cerrar el expediente, serían estas: una versión final sin dudas de edición, una cadena clara de responsabilidades, evidencia técnica de los cambios y una mínima guía de uso y mantenimiento. Todo lo demás puede ser más o menos completo, pero esas cuatro piezas marcan la diferencia entre una entrega formal y una entrega realmente útil.

También conviene revisar que los anexos no estén desconectados del cuerpo principal. Un plano sin acta, un ensayo sin contexto o una foto sin referencia temporal ayudan poco. La documentación final de una obra bien ejecutada debería permitir que otro técnico, dentro de meses o años, entienda el estado real de la construcción sin tener que reconstruir la historia a ciegas.

En obras de construcción y, todavía más, en cimentaciones, taludes y suelos, esa claridad es una inversión técnica. Reduce discusiones, mejora el mantenimiento y deja una base sólida para cualquier ampliación, inspección o reparación futura.

Preguntas frecuentes

El proyecto describe lo previsto; la documentación as built registra lo que realmente se ejecutó. Incluye cambios, tolerancias, materiales instalados, cotas finales e incidencias aprobadas, para que cualquier técnico pueda reconstruir el estado final de la obra.

Al menos deben figurar planos finales revisados, relación de cambios con su causa y aprobación, resultados de control de calidad, actas o incidencias, fotografías y, cuando proceda, instrucciones de uso y mantenimiento. En geotecnia conviene sumar topografía final, perfiles reales, cotas de excavación, niveles de apoyo, drenajes, anclajes y datos de auscultación.

La LOE obliga al director de obra a elaborar y suscribir la documentación de la obra ejecutada y a entregarla al promotor, además del certificado final de obra. El CTE refuerza que la documentación final refleje el nivel de prestación alcanzado y los condicionantes de uso y mantenimiento, y el seguimiento del control debe recopilarse y depositarse en el colegio profesional o en la administración competente.

Porque el terreno real casi nunca coincide al 100% con la hipótesis de proyecto. Si se documentan bien taludes, cimentaciones, contenciones o mejoras del terreno, luego es posible interpretar asientos, filtraciones, deformaciones y decisiones de obra con base técnica.

Dejarla para el final, guardar PDFs sin criterio, omitir desviaciones pequeñas o separar la documentación de los ensayos y controles. También falla cuando no se conecta con el mantenimiento, porque entonces sirve poco para explotar la obra o resolver incidencias futuras.

Calificar artículo

Calificación: 0.00 Número de votos: 0

Etiquetas:

cte geotecnia taludes auscultación loe

Compartir artículo

Álvaro Rentería

Álvaro Rentería

Soy Álvaro Rentería y tengo cuatro años de experiencia en el campo de la ingeniería geotécnica, con un enfoque especial en taludes, cimentaciones y suelos. Desde que comencé mi carrera, me he sentido atraído por la complejidad de los suelos y cómo estos influyen en la estabilidad de las estructuras. Me motiva ayudar a otros a comprender estos conceptos, ya que creo que una buena base de conocimiento puede prevenir problemas en proyectos de construcción. En mis escritos, me esfuerzo por ofrecer información útil, precisa y actualizada, simplificando temas complejos para que sean accesibles. Me gusta comparar diferentes enfoques y tendencias en el área, siempre verificando mis fuentes para garantizar la calidad de lo que comparto. Mi objetivo es que los lectores encuentren en mis artículos una guía clara y comprensible que les ayude a navegar en el fascinante mundo de la ingeniería geotécnica.

Escribe un comentario
