En una excavación, la estabilidad de los taludes no se improvisa. Cuando el terreno es flojo, aparece agua o la zanja va a permanecer abierta durante horas o días, la solución no es “tener cuidado”, sino sostener de verdad las paredes; de eso trata la entibación cuajada. Aquí explico qué es, en qué casos la elegiría frente a otras opciones y qué detalles de ejecución marcan la seguridad real en obra.
Lo esencial para decidir si esta solución encaja en tu zanja
- Cierra por completo las paredes de la excavación y busca una contención continua del terreno.
- Encaja mejor en suelos sueltos, blandos o con agua, donde el riesgo de desprendimiento es alto.
- La profundidad importa, pero también la cohesión del suelo, las sobrecargas cercanas y el tiempo que la zanja permanece abierta.
- En España, las excavaciones deben prever sistemas de entibación, blindaje, apeo o taludes según el riesgo.
- Un buen montaje secuencial vale tanto como el sistema elegido; si se improvisa, la seguridad cae rápido.
Qué es una entibación cuajada y por qué importa en geotecnia

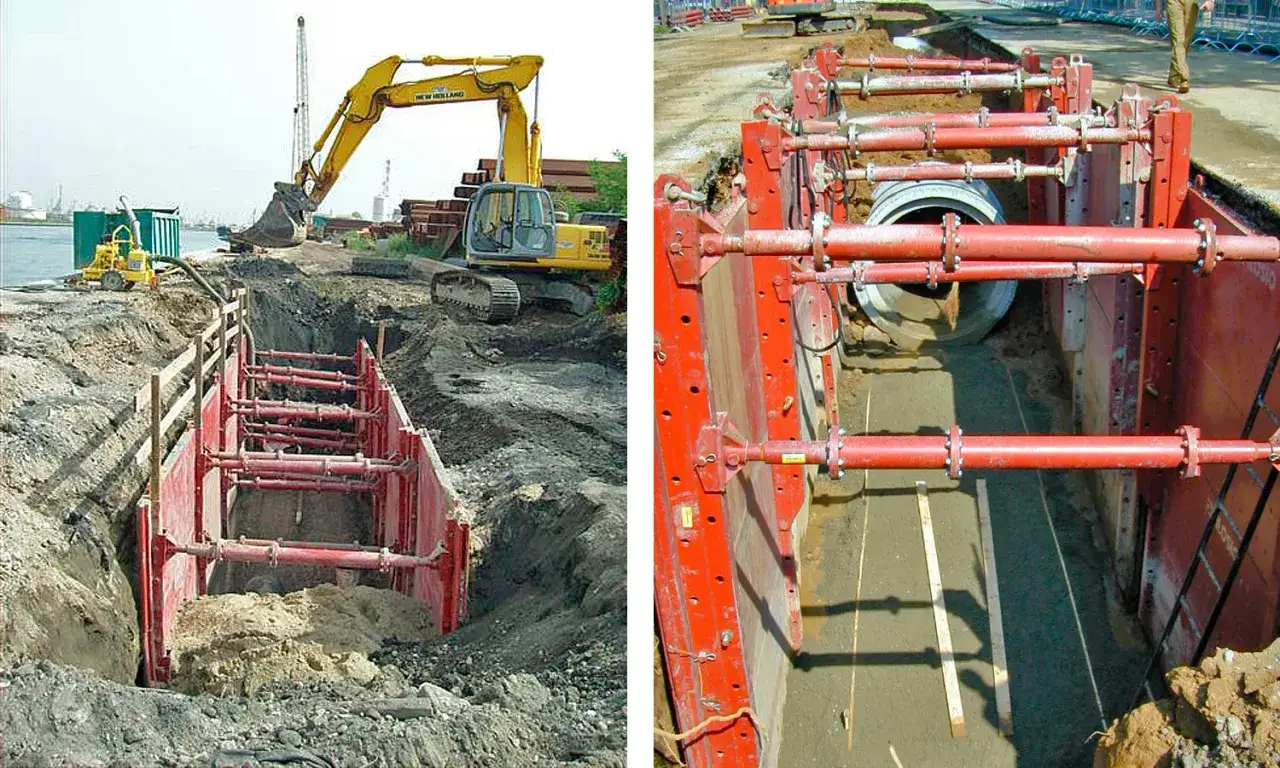

Yo la entiendo como una contención provisional que reviste el 100 % de las paredes de la excavación. En su versión clásica se resuelve con tablones contiguos de madera; en obra moderna, muchas veces se materializa con paneles metálicos o módulos blindados que cumplen la misma función de cierre continuo. La idea de fondo no cambia: evitar que el terreno se deslice o se desmorone mientras el interior de la zanja sigue abierto.
La diferencia con un simple apeo es importante. Aquí no solo se sostienen puntos concretos; se crea una pantalla provisional que trabaja contra el empuje del terreno y, cuando existe, contra la presión del agua. Por eso este sistema aparece en suelos de muy baja consistencia y en excavaciones donde la geometría de la zanja por sí sola no garantiza estabilidad.
En obra yo no lo trato como un accesorio, sino como una decisión de método. Si el suelo puede perder cohesión con la humedad, con una lluvia corta o con vibraciones cercanas, el problema deja de ser “cómo excavar” y pasa a ser “cómo mantener estable lo excavado”. Eso me lleva a comparar este sistema con las alternativas más habituales.

Cuándo la elegiría frente a una semicuajada o una ligera
La clasificación práctica es sencilla: ligera, semicuajada y cuajada. La primera cubre menos del 50 % de la pared; la segunda ronda el 50 %; la tercera cierra el 100 %. Esa diferencia de cobertura no es estética, es lo que separa una zanja que todavía puede “respirar” de otra que necesita contención total.
| Tipo | Cobertura aproximada | Terreno habitual | Cuándo la veo razonable | Limitación principal |
|---|---|---|---|---|
| Ligera | Menos del 50 % | Terrenos compactos y relativamente estables | Excavaciones someras, poca solicitación y poca exposición temporal | Deja más superficie sin contener |
| Semicuajada | Alrededor del 50 % | Terrenos compactos con una estabilidad ya más comprometida | Cuando el suelo todavía aguanta, pero no me fío de dejar huecos grandes | Menor protección que una contención continua |
| Cuajada | 100 % | Arenas sueltas, gravas, limos, arcillas blandas o suelos con agua | Cuando el desprendimiento es probable o cuando la zanja va a permanecer abierta más tiempo | Más material, más control y más exigencia de montaje |
Como referencia útil, el INSST considera peligrosa, en terrenos corrientes, una excavación que alcance 0,80 m y, en terrenos consistentes, 1,30 m. No significa que toda zanja a esa profundidad exija la misma solución, pero sí deja claro que la profundidad por sí sola ya no permite bajar la guardia.
Yo elegiría la solución cuajada cuando coinciden varios factores: suelo suelto o granular, limos o arcillas blandas, presencia de agua, proximidad de cimentaciones o tráfico, y una excavación que no se va a cerrar enseguida. Cuando esos factores no aparecen, una semicuajada o incluso una ligera pueden ser suficientes, siempre que el estudio geotécnico y el plan de obra lo soporten. De la elección al montaje hay un paso corto, pero decisivo.
Cómo la montaría para no comprometer la estabilidad de la zanja

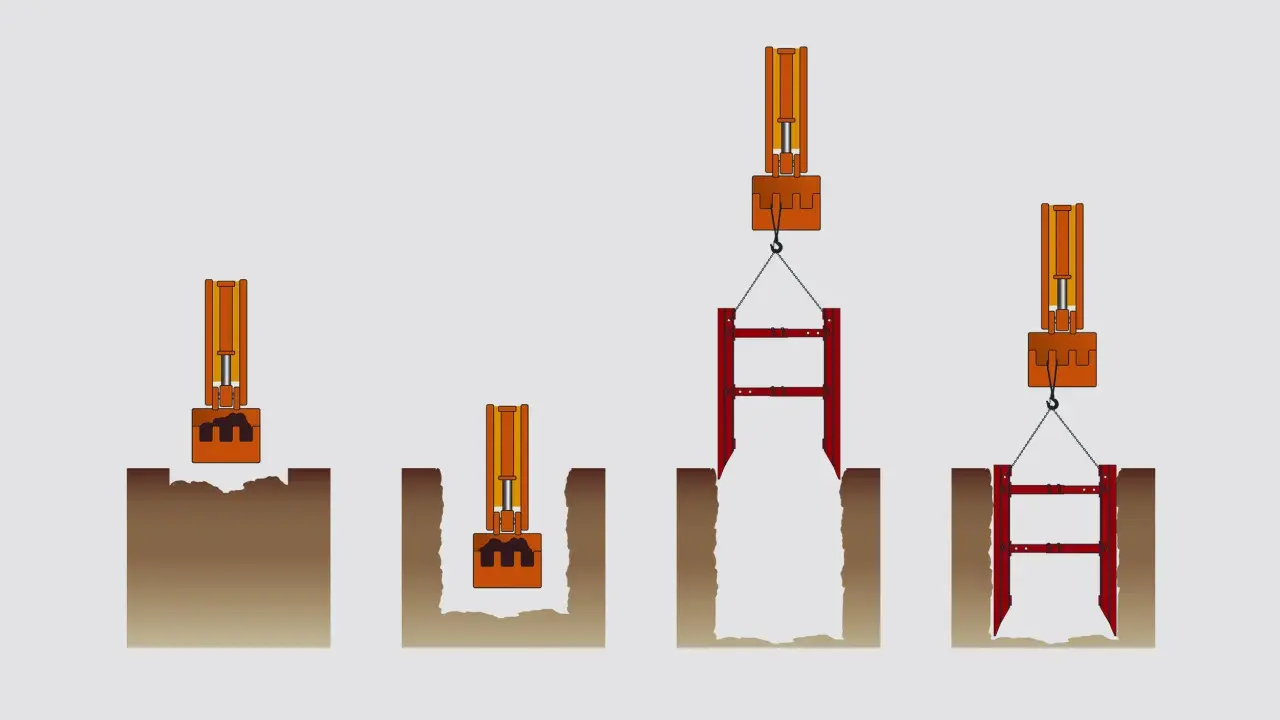

En obra, la secuencia importa tanto como el sistema. Yo no excavaría primero para luego pensar en la contención; primero definiría el método, después abriría por tramos cortos y colocaría la entibación a medida que avanza el vaciado. Ese orden, que parece obvio, es el que más se salta cuando hay prisas.
1. Comprobar terreno, agua y servicios
Antes de entrar con maquinaria, reviso el perfil del terreno, la presencia de nivel freático, las cargas próximas y los servicios enterrados. Si hay agua, la contención por sí sola no basta: suele hacer falta agotamiento o una estrategia combinada para que la pared no pierda resistencia. En una zanja profunda, el agua puede arruinar una solución que en seco parecía correcta.
2. Excavar por paños cortos
La zanja se abre en tramos que puedan cerrarse de inmediato. Esa es la manera de evitar que una pared quede desprotegida más tiempo del necesario. En sistemas metálicos modulares pensados para zanjas de hasta 3 m de profundidad y 1 m de anchura, esa lógica de montaje desde el exterior reduce la exposición del operario y acelera el ciclo.
3. Colocar codales y revisar la presión
Los codales mantienen la separación entre paneles y llevan parte del empuje. Si están mal dimensionados, mal apretados o dañados por reutilización, el sistema entero pierde eficacia. Yo prefiero una contención algo más conservadora a una “ajustada” que luego dependa de la suerte.
Lee también: Muro pantalla por bataches - cómo lograr una excavación segura
4. Inspeccionar al cierre de cada jornada
La lluvia, las vibraciones de la obra o una pequeña filtración pueden cambiar la situación en pocas horas. Una revisión diaria, y otra tras episodios de lluvia o cambios de carga en el borde, evita muchos fallos silenciosos.
Cuando la secuencia está bien pensada, la entibación trabaja; cuando no lo está, el problema ya no es solo técnico, sino operativo. Y ahí es donde aparecen los errores repetidos.
Qué fallos veo una y otra vez en este tipo de contención
- Dejar el acopio pegado al borde: la tierra extra, los palets o una minicargadora junto a la coronación aumentan la sobrecarga y pueden disparar el deslizamiento.
- Confundir profundidad pequeña con riesgo pequeño: una zanja poco profunda puede ser más inestable que otra más honda si el terreno es granular o está saturado.
- No controlar el agua: la filtración deslava, reblandece y reduce el rozamiento; en suelos no cohesivos puede aparecer sifonamiento.
- Montar tarde la contención: el hueco ya abierto es justo el momento en que la pared empieza a trabajar mal.
- Reutilizar piezas dañadas: un panel deformado o un codal fatigado no es “una pieza con historia”; es un punto débil.
- Olvidar la transición con cimentaciones o servicios existentes: ahí suelen aparecer los empujes irregulares y las interferencias que rompen la lógica del sistema.
La mayoría de estos fallos no se ve en un render ni en un plano bonito; se ve en obra, cuando el terreno ya ha empezado a moverse. Por eso el presupuesto y el ritmo de trabajo no dependen solo del material, sino del contexto real.
Qué condiciona el presupuesto y el ritmo de obra
Si tengo que resumirlo en una frase, diría que la contención cuajada encarece lo que hay alrededor más que el propio tablero: accesos, montaje, medios auxiliares, control del agua y vigilancia. A igual sistema, una zanja limpia y corta cuesta menos de sostener que otra con tráfico próximo, cambios de sección y servicios cruzando el frente.
| Factor | Cómo impacta de verdad |
|---|---|
| Profundidad | Cuanto mayor es, más material, más empuje y más control necesita la excavación. |
| Anchura | Aumenta la superficie a contener y complica el trabajo de colocación y replanteo. |
| Agua | Obliga a combinar contención con drenaje, agotamiento o medidas equivalentes. |
| Duración de la zanja abierta | Si la excavación va a permanecer días, la vigilancia y el mantenimiento pesan más. |
| Cargas próximas | Vehículos, acopios o cimentaciones vecinas exigen una solución más robusta. |
| Accesibilidad | Si no hay espacio para maniobrar, el montaje se ralentiza y aumenta el coste indirecto. |
| Reutilización | Los sistemas repetitivos mejoran el rendimiento; los tramos muy irregulares lo empeoran. |
Como referencia de catálogo, existen módulos metálicos pensados para zanjas de hasta 3 m de profundidad y 1 m de anchura; a partir de ahí, no solo crece el material, también cambia el tipo de control que exige la obra. Yo no presupuestaría esta solución sin saber cuántas veces se va a reutilizar el sistema, cuánto tiempo va a permanecer abierta la zanja y si el montaje se hará con medios mecánicos o casi en manual.
Cuando esas variables están claras, la decisión deja de ser intuición y pasa a ser una elección técnica razonable. Y antes de cerrar el tema, conviene quedarse con una lista corta de verificación muy práctica.
Lo que revisaría antes de dar una zanja entibada por buena
- Que el terreno realmente necesite contención total y no una solución más ligera.
- Que no existan filtraciones o agua estancada sin una medida de control asociada.
- Que los bordes estén libres de sobrecargas innecesarias.
- Que los paneles, tablones y codales no presenten deformaciones ni daños de uso.
- Que el acceso y la salida sean seguros y estén previstos desde el inicio.
- Que la zanja se inspeccione tras lluvia, vibraciones o cambios de fase de obra.
En geotecnia, la solución correcta no es la que aguanta hoy, sino la que sigue siendo coherente cuando cambia la humedad, la carga o el tiempo de exposición. Si yo tuviera que quedarme con una idea, sería esta: una contención bien elegida protege el terreno, protege a la cuadrilla y protege el plazo; una mal elegida solo aplaza el problema.
