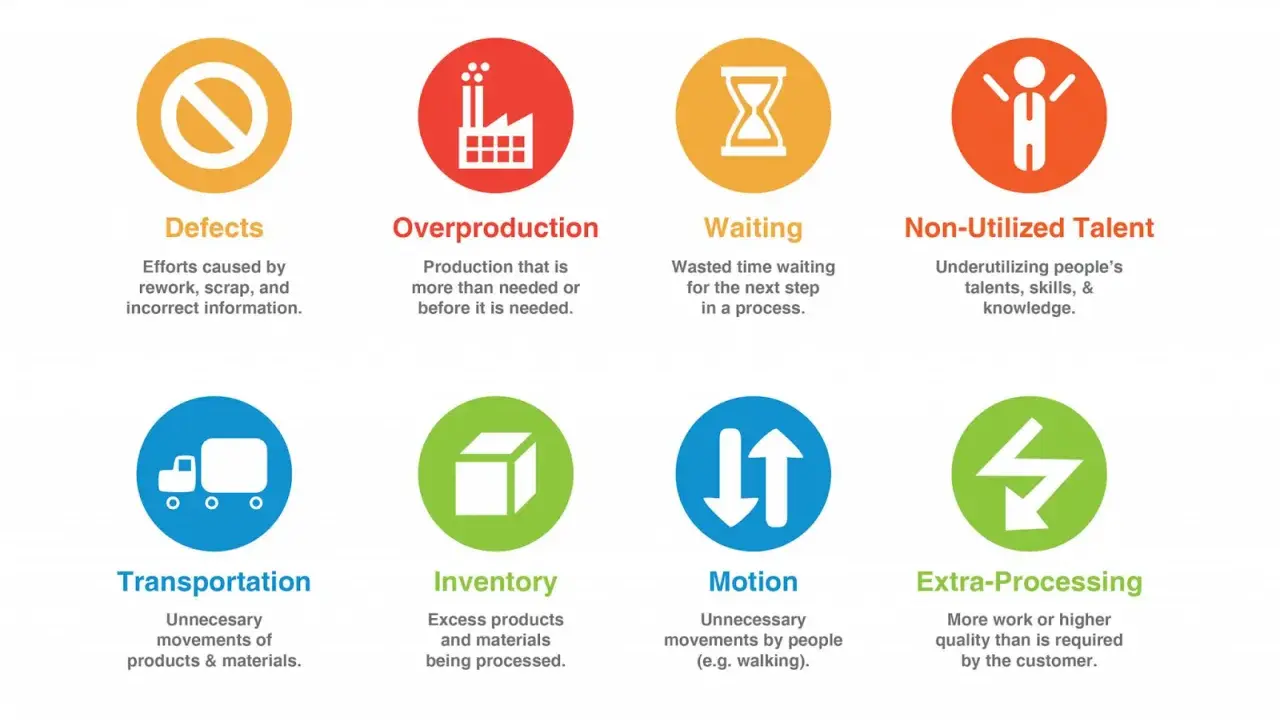

En obra, el desperdicio no siempre se ve como un gran fallo; muchas veces aparece en esperas, retrabajos, cambios mal coordinados o materiales que llegan cuando ya no hacen falta. Por eso merece la pena entender qué es lean construction y cómo puede ayudar a ordenar mejor el trabajo, reducir fricciones y tomar decisiones más claras en proyectos de edificación, cimentaciones y movimiento de tierras. Yo lo explico siempre desde lo práctico: menos improvisación, más flujo y más control real sobre lo que aporta valor.
Ideas clave para entender la construcción lean
- Lean Construction es una forma de gestionar la obra centrada en crear valor y eliminar desperdicio, no solo en acelerar plazos.
- Sus principios más útiles son el valor, el flujo, la planificación por compromisos, la mejora continua y la colaboración entre equipos.
- La herramienta más conocida es el Last Planner System, un sistema de planificación y control que hace más previsible el trabajo semanal.
- Funciona especialmente bien cuando hay muchas interfases: excavaciones, cimentaciones, estructuras, instalaciones y subcontratas.
- No es un software ni una moda: requiere disciplina, datos básicos y una coordinación que se sostenga en el tiempo.
Qué problema resuelve Lean Construction en una obra
La construcción tradicional suele organizarse alrededor del plazo contractual, del avance físico visible y de la secuencia de oficios. Eso funciona hasta que la obra se llena de dependencias: un cálculo tarda más de lo previsto, una excavación se retrasa por lluvia, el hormigón no llega a tiempo o una partida de anclajes no puede arrancar porque falta una autorización. Lean Construction nace para reducir esa fricción y convertir la obra en un sistema más fiable.
En la práctica, yo lo resumiría así: Lean no busca hacer más con menos a costa de apretar a la gente; busca que el trabajo fluya mejor, con menos interrupciones y menos tareas que no añaden valor. Según el Lean Construction Institute, los cinco principios más citados del pensamiento lean son definir el valor, identificar el flujo de valor, mejorar el flujo, trabajar por pull y perseguir la mejora continua. Esa lógica cambia el foco de la obra: deja de ser solo una suma de partidas y pasa a ser un sistema que debe coordinarse bien para no perder tiempo ni dinero.
En proyectos de geotecnia esto se nota enseguida. Una mala coordinación entre sondeos, excavación, sostenimiento y cimentación no solo retrasa; también encarece, porque obliga a repetir movimientos de maquinaria, a esperar equipos o a rehacer trabajos ya ejecutados. Con esa base, el siguiente paso es entender qué principios sostienen realmente el método.
Sus principios básicos y cómo se entienden en obra
Yo no presentaría Lean Construction como una teoría abstracta. En obra, sus principios se convierten en decisiones muy concretas: qué trabajo merece la pena, qué secuencia evita esperas, qué información falta y quién tiene que comprometerse con qué. La idea de fondo es simple, pero exige disciplina.
| Principio | Qué significa en obra | Ejemplo práctico |
|---|---|---|
| Valor | Definir qué necesita de verdad el cliente o el promotor. | En una cimentación, no vale con “terminar la excavación”; importa que el fondo llegue a cota, con calidad y sin sobreexcavaciones innecesarias. |
| Flujo de valor | Mapear todas las actividades, esperas y dependencias. | Identificar qué bloquea la transición entre excavación, sostenimiento, ferralla y hormigonado. |
| Flujo | Reducir interrupciones para que el trabajo avance de forma continua. | Coordinar accesos, equipos y materiales para que no se pare una pantalla de pilotes por falta de suministro. |
| Pull | Arrancar tareas cuando el proceso posterior realmente las necesita. | No lanzar una partida de armaduras antes de que la excavación y el replanteo estén preparados. |
| Mejora continua | Aprender de cada desviación y corregir el sistema. | Revisar cada semana por qué no se cumplieron ciertos compromisos y evitar que el problema se repita. |
A estos principios yo siempre les añadiría uno que en obra pesa muchísimo: el respeto por las personas. Si el sistema obliga a improvisar cada día, ningún cuadro de mando arregla el problema. La coordinación real mejora cuando jefes de obra, encargados, técnicos, subcontratas y proveedores tienen información clara y pueden comprometerse con algo alcanzable. Con los principios claros, lo siguiente es bajar a tierra cómo se implementa de verdad.

Cómo se aplica en una obra paso a paso
La herramienta más conocida dentro de este enfoque es el Last Planner System, que no es un software sino un sistema de planificación y control. El “último planificador” es quien ejecuta o libera el trabajo de forma directa: el jefe de obra, el encargado, el capataz o el responsable de una subcontrata. La lógica es que las decisiones se tomen cerca de la ejecución, no solo desde un cronograma general.
- Definir el objetivo real del proyecto. Antes de programar tareas, hay que aclarar qué se considera valor: plazo, calidad, seguridad, interferencias mínimas o todo a la vez, pero con prioridades bien marcadas.
- Identificar restricciones. Aquí entran permisos, accesos, planos, ensayos, suministros, maquinaria, geotecnia o coordinación con otros oficios.
- Planificar hacia delante. En vez de mirar solo el hito final, se prepara la obra con suficiente antelación para que cada tarea llegue “lista para ejecutar”.
- Trabajar con compromisos semanales. Cada equipo acepta solo lo que puede cumplir de verdad. Eso reduce promesas vacías y mejora la fiabilidad.
- Medir por qué no se cumplió. No basta con ver el retraso; hay que entender su causa: falta de material, cambio de diseño, espera de topografía, clima, maquinaria parada o interferencia entre equipos.
- Ajustar el sistema. La mejora no viene de una reunión bonita, sino de corregir la causa raíz y evitar que la misma pérdida se repita.
En muchas obras, esta forma de trabajar mejora la previsibilidad más que la velocidad bruta. Y esa diferencia importa, porque una obra previsible suele ser una obra más barata de gestionar. Esa lógica se ve todavía más clara cuando la aplicamos a taludes, cimentaciones y movimiento de tierras.
Dónde aporta más valor en taludes, cimentaciones y movimiento de tierras
En geotecnia, Lean Construction encaja muy bien porque casi todo depende de la secuencia correcta. Un pequeño desorden en la planificación puede arrastrar a varios equipos a la vez. Yo lo veo especialmente útil en trabajos donde intervienen perforación, excavación, drenaje, sostenimiento, control topográfico y ensayos de campo.
| Situación | Problema habitual | Aporte de Lean Construction |
|---|---|---|
| Excavaciones profundas | Esperas entre maquinaria, retirada de tierras y seguridad de taludes. | Coordina mejor los accesos, la evacuación de material y la secuencia de sostenimiento para evitar paradas. |
| Cimentaciones | Interferencias entre excavación, ferralla, encofrado, hormigonado y control de calidad. | Reduce reprogramaciones y asegura que cada oficio llegue cuando el frente está realmente preparado. |
| Taludes y estabilización | Falta de coordinación entre estudios geotécnicos, medios auxiliares, drenaje y ejecución. | Ordena la información técnica y evita que el trabajo en campo se arranque sin condiciones suficientes. |
| Mejoras del terreno | Ensayos, materiales y equipos dependen unos de otros y generan cuellos de botella. | Hace visible qué restricción bloquea la producción y ayuda a resolverla antes de que afecte al plazo. |
La clave aquí es no confundir Lean con un intento de simplificar la geotecnia. El criterio técnico sigue mandando; lo que cambia es la forma de organizar el trabajo para que ese criterio no se pierda entre esperas, reprocesos y solapes. Esa diferencia se entiende mejor cuando se compara con la gestión tradicional.
En qué se diferencia de la gestión tradicional
Muchas obras dicen trabajar con planificación, pero en realidad solo tienen un cronograma general y reuniones de seguimiento. Lean Construction va un paso más allá porque convierte la planificación en una conversación operativa y semanal, no en un documento estático. A mí me parece una diferencia decisiva.
| Aspecto | Gestión tradicional | Enfoque lean |
|---|---|---|
| Foco principal | Cumplir hitos y fechas. | Crear valor con el menor desperdicio posible. |
| Planificación | Más rígida y basada en el plan base. | Más viva, con revisión frecuente y compromisos realistas. |
| Relación entre equipos | Cada oficio protege su parcela. | Los equipos coordinan dependencias y restricciones. |
| Gestión de problemas | Se corrigen cuando ya han impactado. | Se detectan antes mediante planificación anticipada. |
| Métrica útil | Avance global o porcentaje de obra ejecutada. | Fiabilidad del plan, causas de incumplimiento y retrabajo. |
La diferencia no es solo conceptual. En una obra tradicional puedes terminar haciendo muchas horas y aun así avanzar poco, porque el tiempo se va en esperas, cambios y trabajos duplicados. En una obra lean, la prioridad es que cada hora deje más valor neto. Y eso exige evitar algunos errores muy comunes.
Errores habituales y límites reales
Lean Construction funciona, pero no es una receta mágica. Yo he visto fracasar su implantación por intentar convertirlo en una colección de reuniones, paneles y siglas sin cambiar la forma real de decidir. Si no hay compromiso operativo, el método se queda en estética de gestión.
- Confundir lean con recortar costes. Reducir presupuesto a costa de calidad, seguridad o coordinación no es Lean Construction.
- Implantarlo solo en oficina. Si el encargado y las subcontratas no participan, la planificación no baja a la obra.
- Medir solo plazo. Una obra puede cumplir fecha y aun así generar mucho retrabajo o malgastar recursos.
- No atacar las causas raíz. Señalar el problema no basta; hay que corregir la restricción que lo provoca.
- Usarlo como moda de software. Las herramientas digitales ayudan, pero no sustituyen la disciplina de planificar y cumplir compromisos.
También hay límites legítimos. En proyectos con cambios de diseño constantes, con contratos muy rígidos o con cadenas de suministro frágiles, la mejora cuesta más y tarda más en verse. Aun así, casi siempre se puede empezar por algo pequeño: un frente de excavación, una cimentación crítica o una partida de estabilización. Esa es la forma más sensata de llevar el método a una obra real.
Qué revisaría antes de implantarlo en una obra en España
Si yo tuviera que implantar Lean Construction en una obra aquí, no empezaría por la teoría. Empezaría por tres preguntas muy concretas: qué está bloqueando el flujo, quién decide de verdad y qué tarea piloto puede demostrar valor rápido. Eso evita perder meses en un cambio cultural demasiado difuso.
- Elegir una zona piloto con mucha dependencia entre oficios, como una cimentación, una pantalla o un tramo de movimiento de tierras.
- Definir una meta medible: menos esperas, menos retrabajo, más fiabilidad semanal o menos paradas por restricciones.
- Nombrar responsables claros de planificación, liberación de frentes y seguimiento de incidencias.
- Reunir a quienes ejecutan el trabajo real, no solo a quienes lo supervisan desde despacho.
- Registrar las causas de incumplimiento y corregirlas cada semana, sin maquillaje.
- Alinear suministro, topografía, ensayos y seguridad con el mismo calendario operativo.
Mi recomendación es empezar con una implantación acotada y bien medida. Si el sistema demuestra menos interrupciones y más fiabilidad en un frente concreto, después tiene sentido escalarlo al resto de la obra. En la práctica, ahí es donde Lean Construction deja de ser una idea atractiva y empieza a convertirse en una ventaja operativa real.
